Индексация цен в архитектурном проектировании в условиях экономической нестабильности
Индексация цен на проектирование в современном строительстве - это ключевая составляющая ценообразования, обеспечивающая актуальность сметной стоимости проектных работ в условиях экономической нестабильности, инфляции и изменения цен на строительные ресурсы.
Для архитектурных мастерских понимание механизмов индексации и актуальных нормативов критично для точного планирования и формирования конкурентоспособных коммерческих предложений.
Современная экономика - это череда колебаний: инфляция, рост стоимости материалов, изменение ставок кредитования и логистических издержек. В таких условиях архитектору важно не просто создавать проекты, но и грамотно управлять экономикой своей деятельности. Одним из инструментов финансовой устойчивости становится индексация цен - механизм, который позволяет корректировать стоимость проектных работ в зависимости от изменения внешних экономических факторов.
Что такое индексация цен и как сохранить устойчивость
Индексация - это процесс приведения стоимости услуг к актуальной рыночной реальности. В архитектурной практике она применяется к договорам на проектирование, авторский надзор, сопровождение стройки и консультационные услуги.
Суть проста: если цены на рынке растут, архитектор имеет право корректировать стоимость своей работы, чтобы сохранить рентабельность и качество услуг. Это не "повышение цен", а корректировка для сохранения эквивалентности стоимости во времени.
Почему это стало необходимо
Раньше архитекторы могли составить смету и фиксировать цену на весь срок проекта - год, а иногда и больше. Сегодня такая стратегия становится рискованной. Основные причины следующие:
- Инфляция и рост себестоимости труда. Зарплаты специалистов, аренда офисов, лицензии программ - всё дорожает.
- Колебания цен на строительные материалы. Они напрямую влияют на стоимость проектных решений и расчёты смет.
- Долгие сроки проектирования. Комплексные объекты разрабатываются месяцами, а иногда и годами, и за это время рынок может измениться радикально.
- Финансовые риски для обеих сторон. Архитектор рискует работать себе в убыток, а заказчик - получить недофинансированный проект с потерей качества.
Основные механизмы индексации цен на проектирование
Индексы изменения сметной стоимости
Минстрой России регулярно публикует индексы изменения сметной стоимости проектных и изыскательских работ, которые применяются для актуализации стоимости проектных услуг. Например, для I квартала 2024 года были установлены следующие индексы:
- к уровню цен на 01.01.2022 г. - 1,26
- к уровню цен на 01.01.2021 г. - 1,37
- к уровню цен на 01.01.2001 г. - 5,81
- к уровню цен на 01.01.1995 г. - 44,45
Укрупнённые нормативы цен строительства

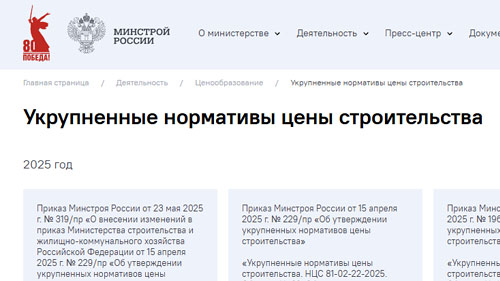

В некоторых регионах, например, в Москве, утверждены укрупнённые нормативы цены строительства (НЦСМ), которые включают в себя стоимость проектных работ. Эти нормативы обновляются с учётом текущих цен и служат основой для планирования и обоснования инвестиций в строительство.
minstroyrf.gov.ru
Министерство строительства и жилищно-коммунального хозяйства Российской Федерации (Минстрой России)
Укрупненные нормативы цены строительства
Формульное ценообразование
Минстрой России разрабатывает законопроект, который позволит формировать стоимость строительства на основе формул, учитывающих сроки и изменения цен на материалы. Это позволит сделать строительные проекты более прозрачными и прогнозируемыми.
Как индексация применяется на практике
Формула индексации
Чаще всего используется официальная статистика - индекс потребительских цен (ИПЦ), индекс инфляции в строительстве или данные профильных ведомств (например, Росстат, Eurostat).
Пример формулировки в договоре на проектирование:
«Стоимость работ подлежит корректировке на коэффициент изменения индекса потребительских цен, опубликованного на дату оплаты очередного этапа.»
Периодичность пересмотра
Обычно индексация проводится ежеквартально или раз в полгода, если проект длительный. Для краткосрочных договоров (менее 3 месяцев) корректировка может не применяться.
Прозрачность для клиента
Заказчик заранее знает, по каким правилам изменится цена. Это снижает конфликтность и повышает доверие к архитектору как профессионалу.
Как использовать индексацию в архитектурной практике
Суммируем все вышеизложенное и получаем вот такие рекомендации:
- Включать пункт об индексации в договор на проектирование. Это стандартная практика в Европе и становится всё более распространённой в СНГ.
- Использовать официальные индексы. Не выдумывать собственные коэффициенты, а ссылаться на достоверные источники.
- Объяснять клиенту логику. Индексация - не способ "накрутить" цену, а инструмент сохранения баланса и качества.
- Следить за экономическими показателями. Архитектору сегодня важно быть не только дизайнером, но и стратегом, понимающим финансовые тренды.
Международный опыт
В странах ЕС и США корректировка гонораров архитекторов - стандартная практика. Например, RIBA (Royal Institute of British Architects) рекомендует пересматривать ставки ежегодно, ориентируясь на индекс инфляции и изменения в стоимости строительных работ.
Такая система защищает архитекторов от потерь и обеспечивает прозрачность ценообразования для клиентов, инвесторов и подрядчиков.
Что в итоге
Индексация цен - это инструмент профессионального самосохранения архитектора в эпоху экономической нестабильности. Она помогает:
- сохранять финансовое равновесие;
- поддерживать качество проектных решений;
- выстраивать долгосрочные и честные отношения с заказчиком.
Экономика может быть нестабильной, но архитектурная практика должна оставаться устойчивой. И именно индексированное ценообразование - один из ключей к этой устойчивости.
